Công trình:
Biệt Thự
Phong cách:
Phong cách hiện đại
Phạm vi:
Thi công phần thô, Thi công hoàn thiện
Tổng chi phí:
Đang cập nhật
DT sàn:
1000 m2
Số tầng:
2
Khu vực:
Vĩnh Phúc
Thời gian:
12 tháng
1. Giới thiệu tổng quan về Villa.
Biệt thự Villa nằm trong khuôn viên Khu Resort Sân Golf Tam Đảo, một địa điểm nghỉ dưỡng cao cấp cách trung tâm Hà Nội khoảng 65 km về phía Tây Bắc. Với vị trí đắc địa bên dãy núi Tam Đảo hùng vĩ, Villa mang đến cho du khách trải nghiệm nghỉ dưỡng sang trọng giữa thiên nhiên tươi đẹp.
2. Đặc điểm nổi bật của Biệt thự Villa C51
a, Thiết kế kiến trúc hiện đại
- Không gian mở: Các khu vực sinh hoạt chung như phòng khách, phòng ăn và bếp được bố trí liên thông, tạo cảm giác rộng rãi và thuận tiện cho sinh hoạt gia đình.
- Phong cách thiết kế: Villa được thiết kế theo phong cách hiện đại, kết hợp hài hòa giữa kiến trúc và cảnh quan tự nhiên. Sử dụng vật liệu cao cấp và gam màu trung tính, biệt thự tạo nên không gian sang trọng và ấm cúng.
b, Tiện ích và dịch vụ cao cấp
- Phòng ngủ: Biệt thự có 5 phòng ngủ khép kín, mỗi phòng đều được trang bị nội thất cao cấp và cửa sổ lớn hướng ra sân golf, mang lại tầm nhìn thoáng đãng và thư giãn.
- Hồ bơi riêng: Hồ bơi ngoài trời với thiết kế tràn viền, sử dụng công nghệ lọc nước hiện đại, đảm bảo an toàn và sạch sẽ cho du khách.
- Khu vực giải trí: Villa được trang bị phòng karaoke cách âm, bàn bi-a, bi lắc và khu vực BBQ ngoài trời, đáp ứng nhu cầu giải trí đa dạng của khách hàng.
- Sân vườn rộng: Khuôn viên biệt thự có sân vườn rộng rãi, phù hợp cho các hoạt động ngoài trời như tiệc nướng, teambuilding hoặc chụp ảnh kỷ niệm.
I. Giai đoạn chuẩn bị

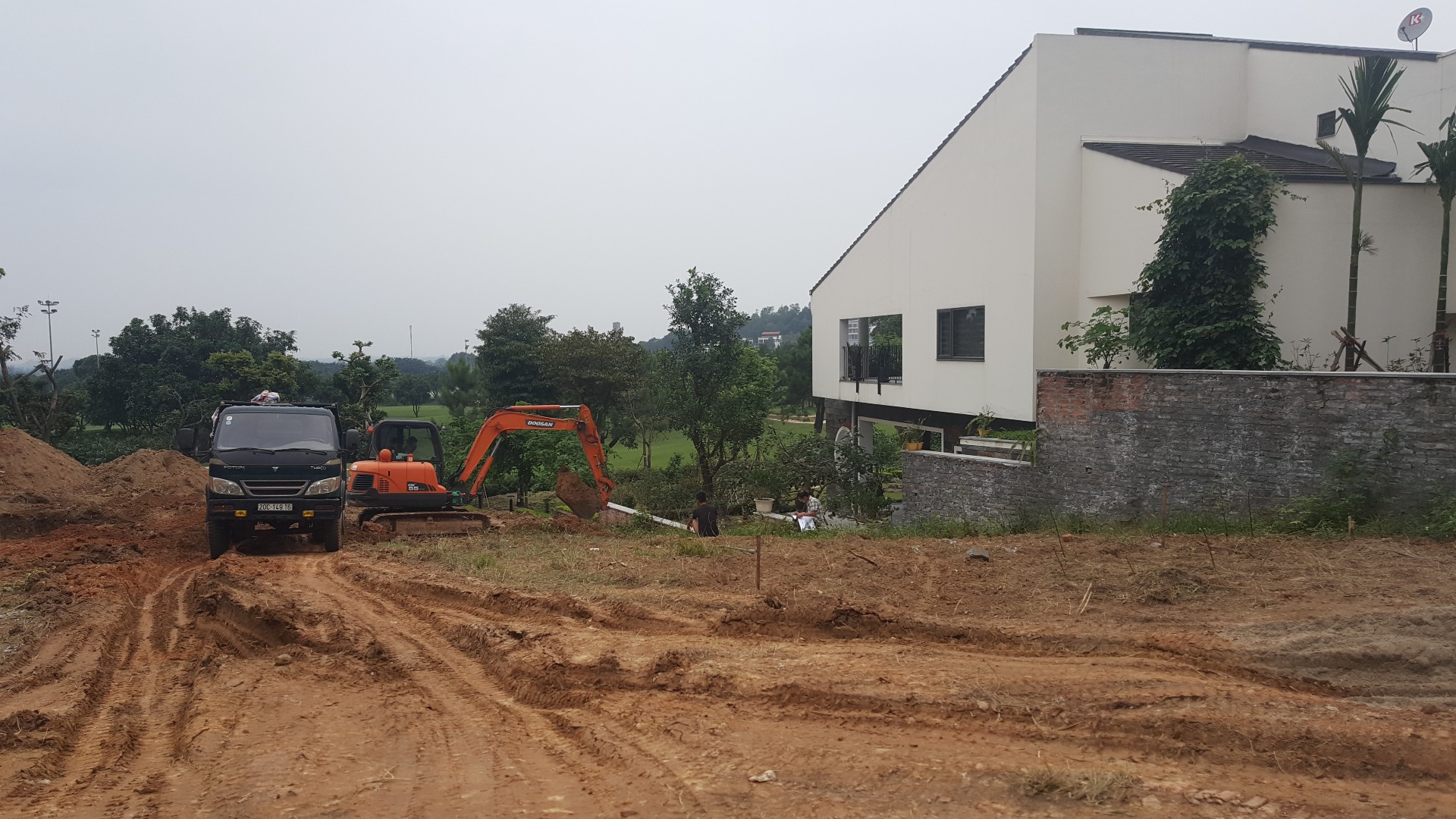

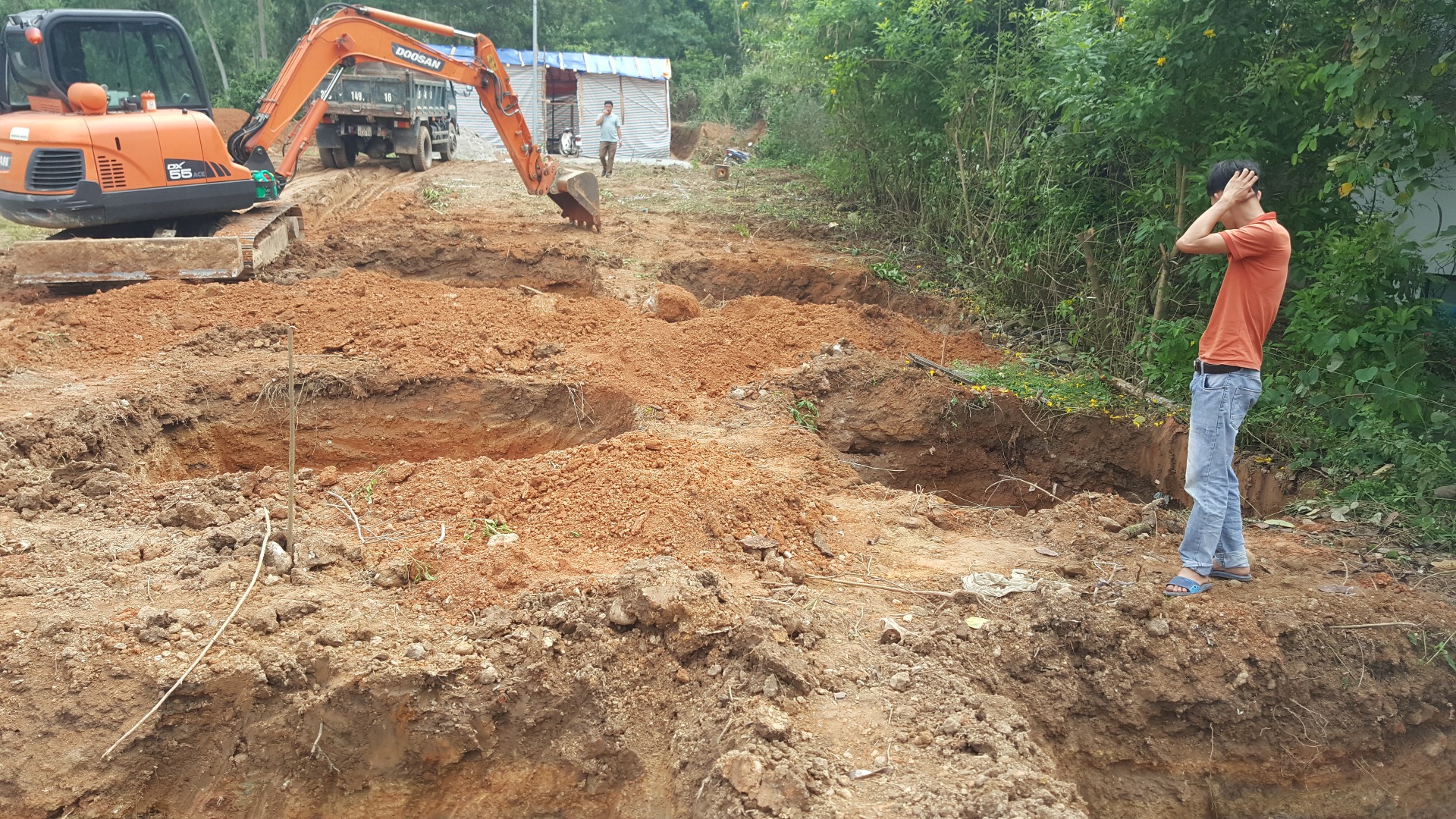

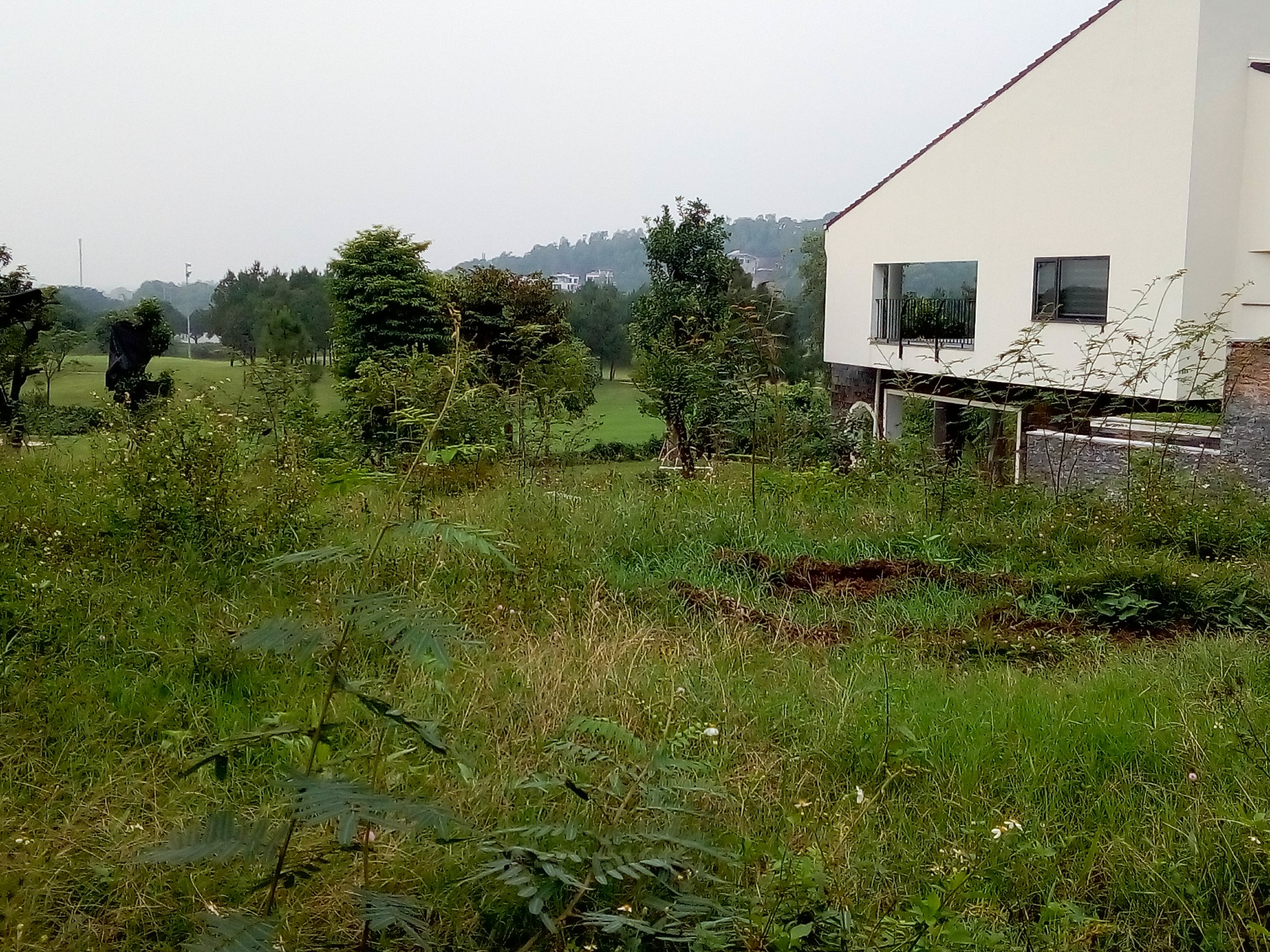

- Giải phóng mặt bằng
- Dọn dẹp khu vực xây dựng, kiểm tra địa chất để xác định phương án móng phù hợp.
- Xác định mốc ranh giới xây dựng theo quy hoạch của khu resort.
-

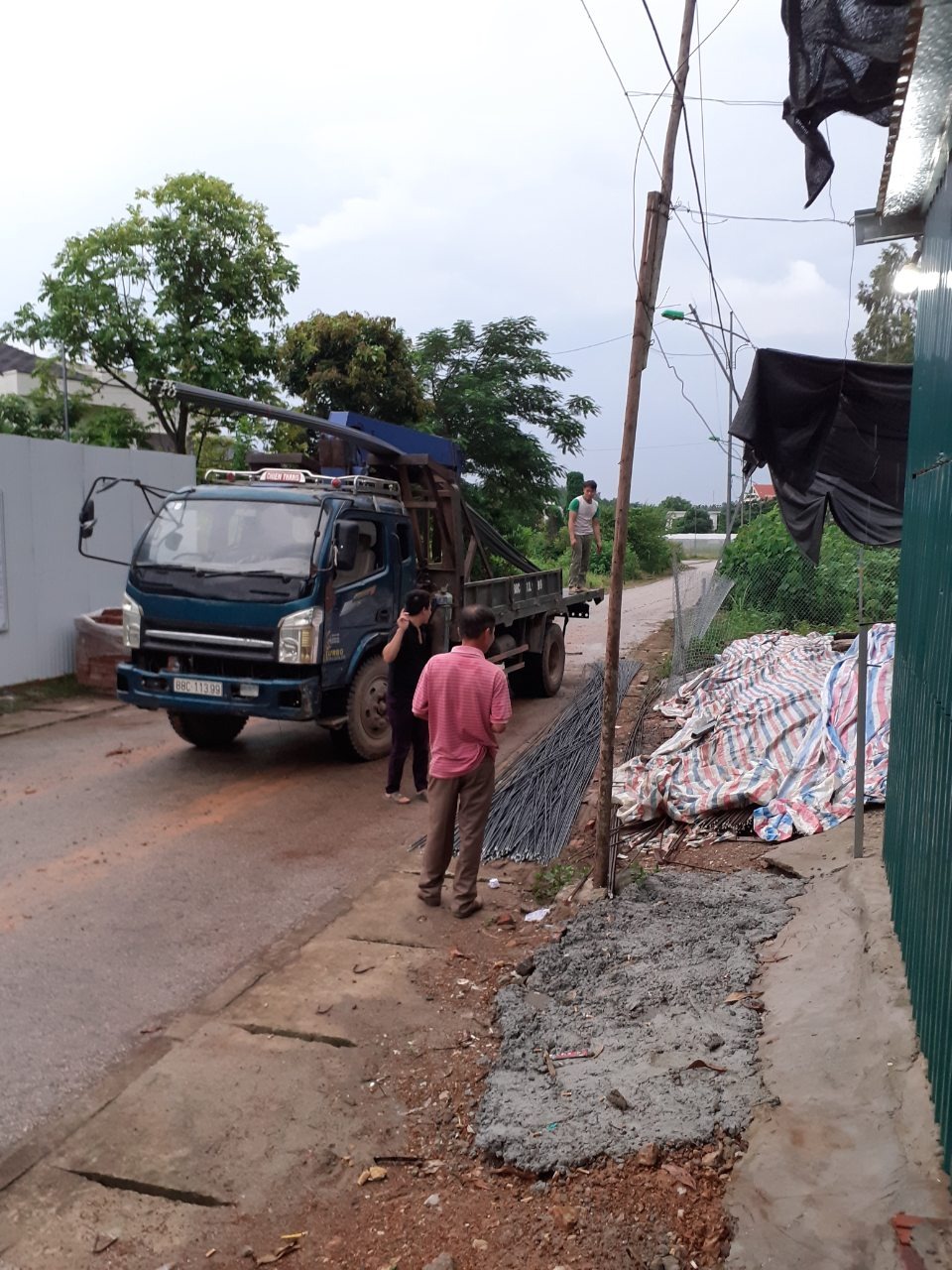

Chuẩn bị vật tư, thiết bị

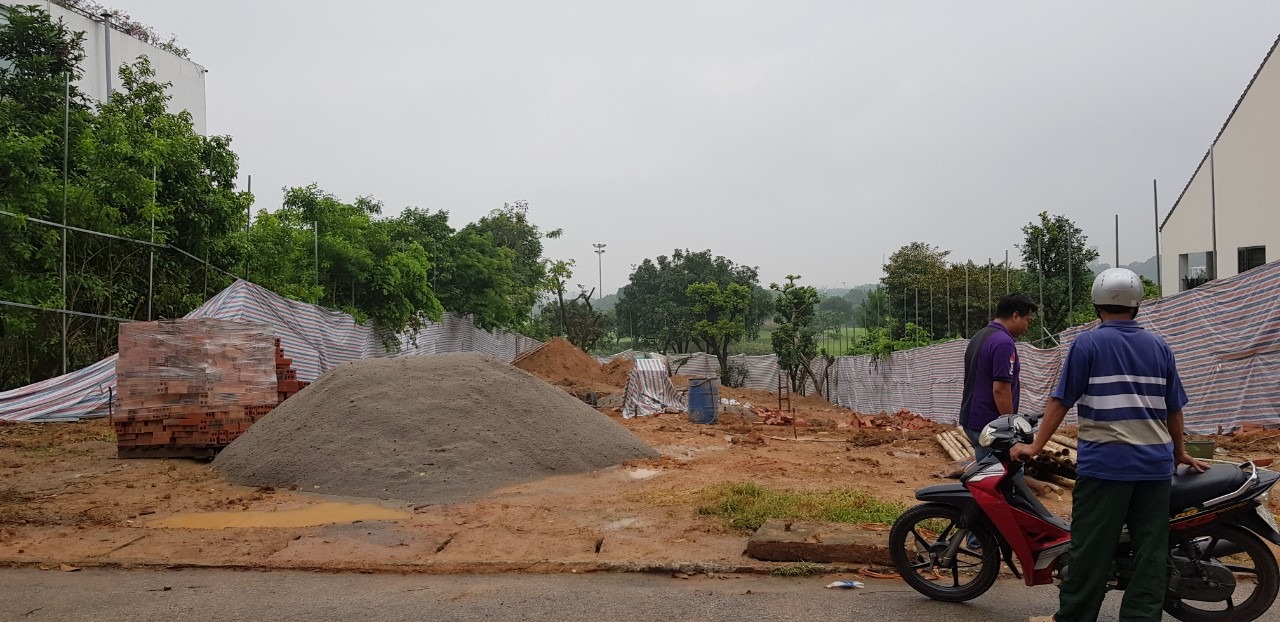

- Lên kế hoạch cung ứng vật liệu như cát, đá, xi măng, thép, gạch, gỗ…

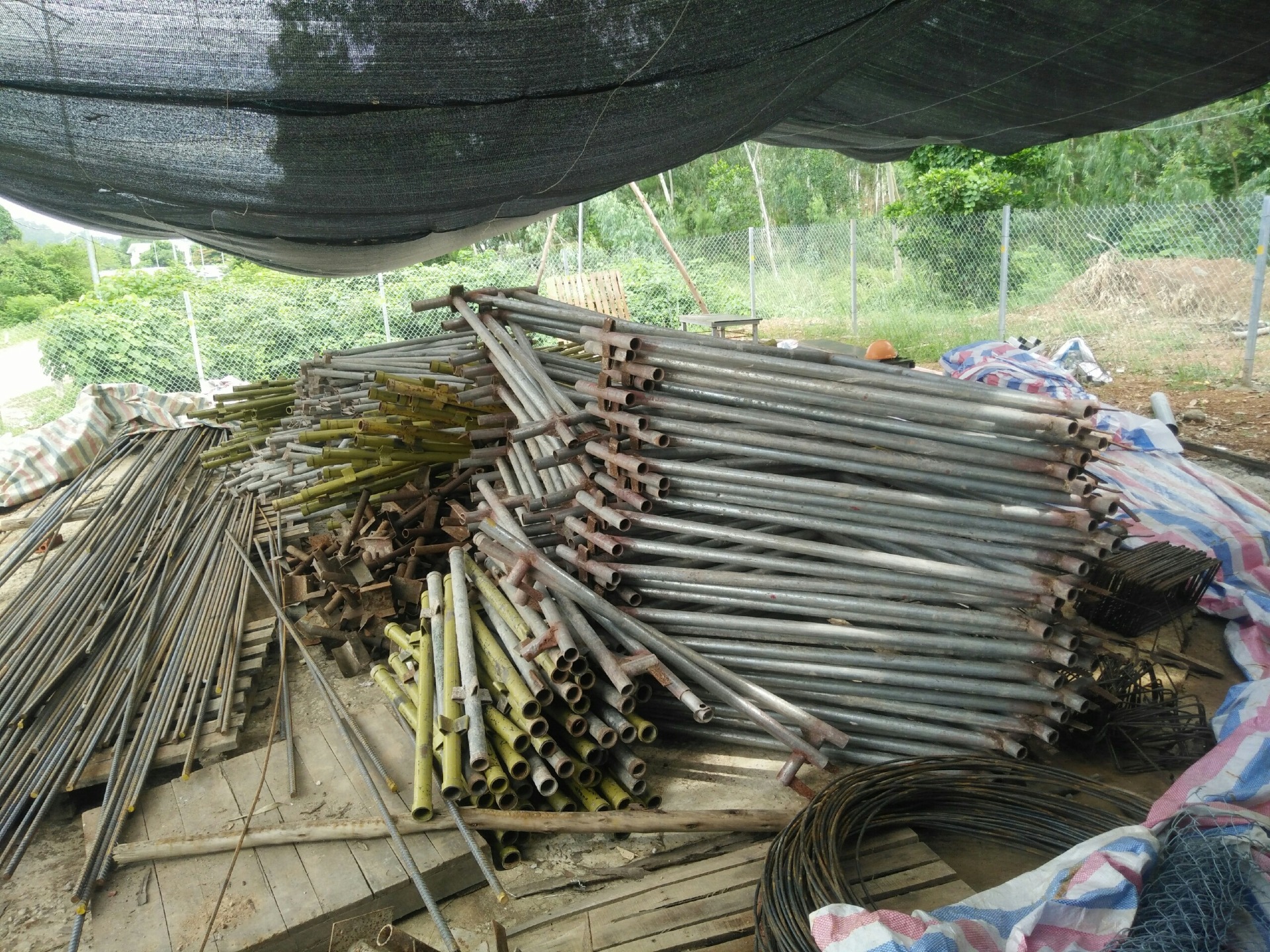

- Tập kết thiết bị thi công như máy đào, máy trộn bê tông, giàn giáo…
II. Thi công
1. Thi công phần móng và kết cấu

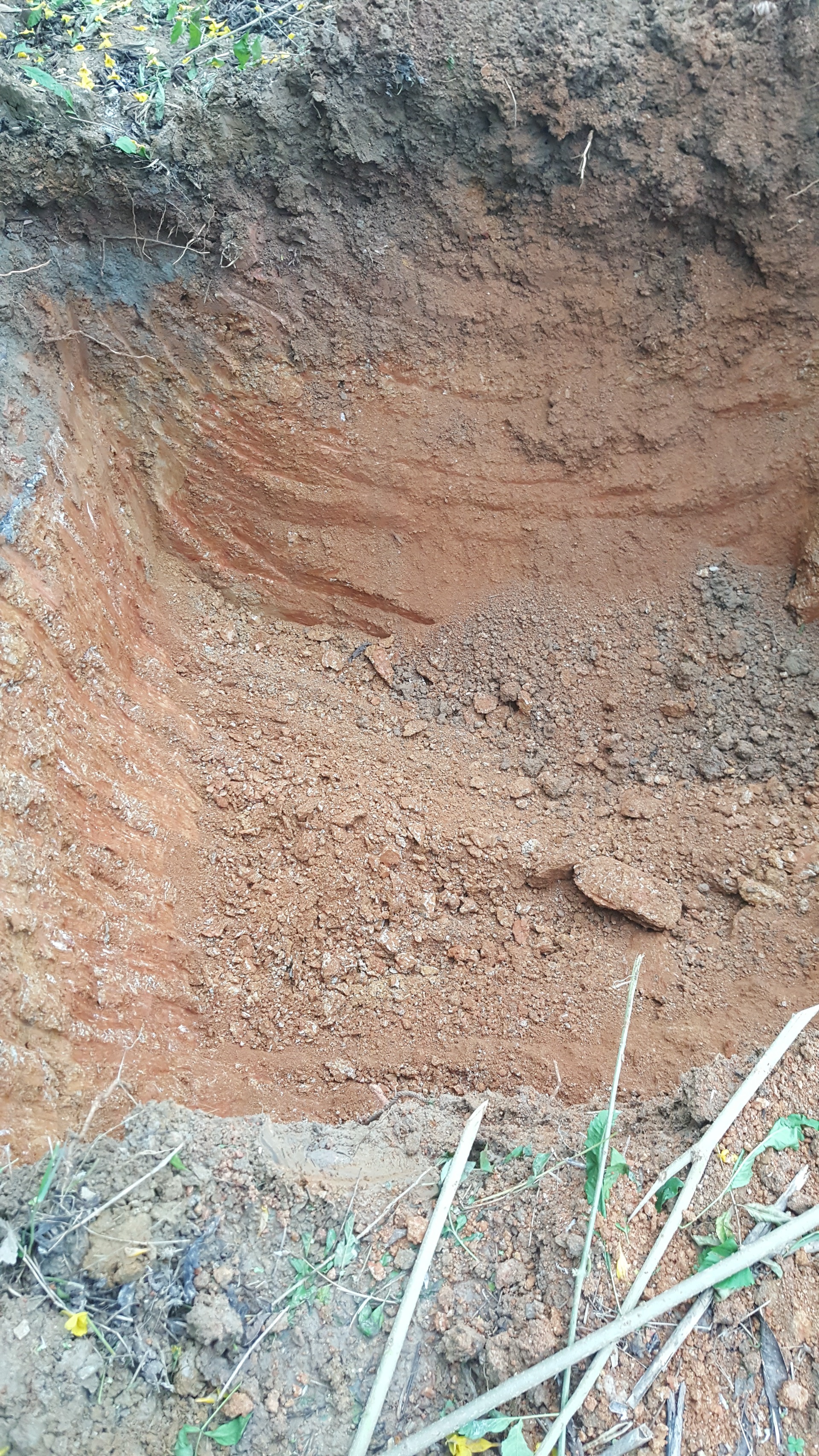

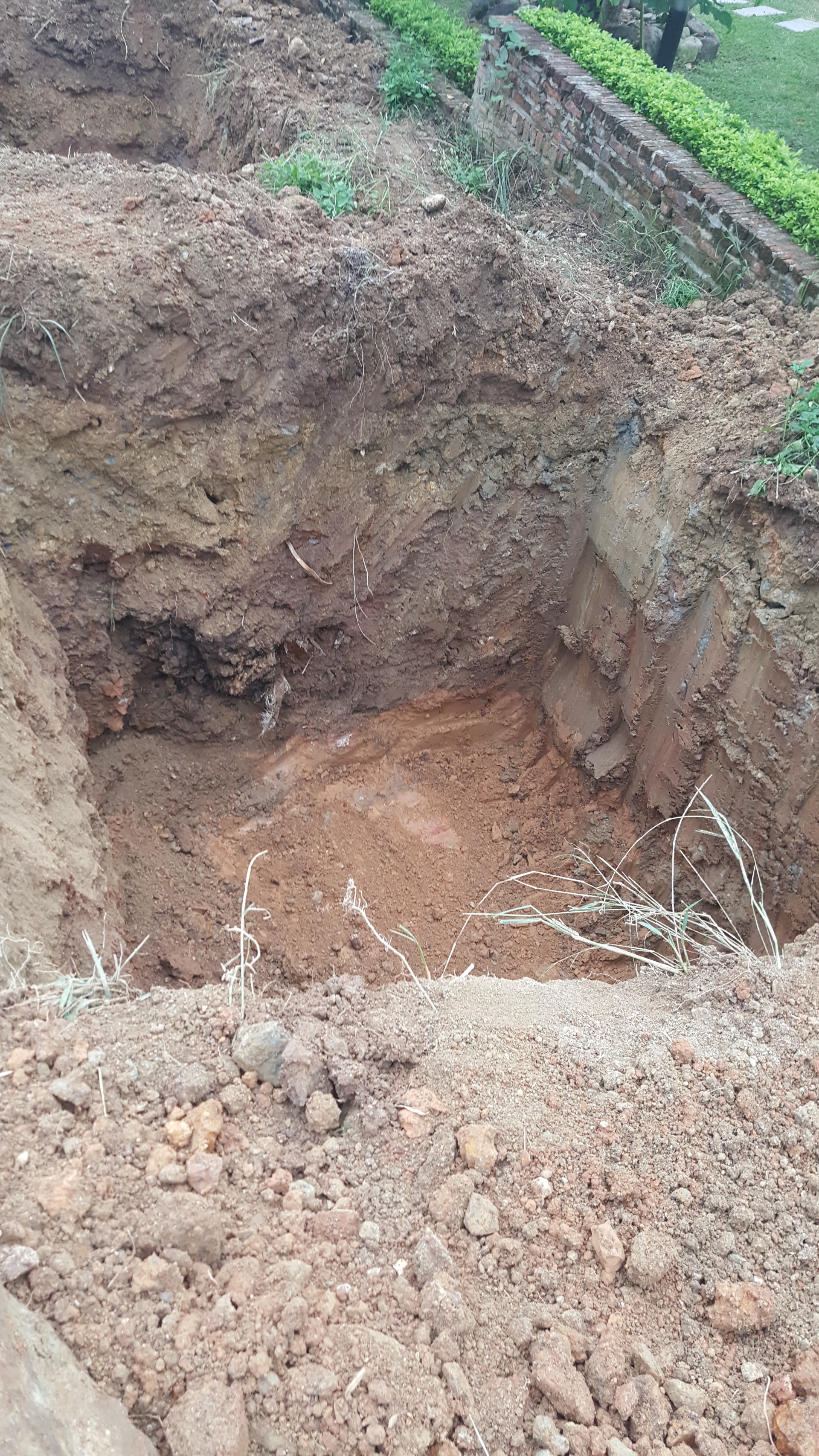

- Đào đất và xử lý nền móng
- Xác định cao độ nền theo bản vẽ.

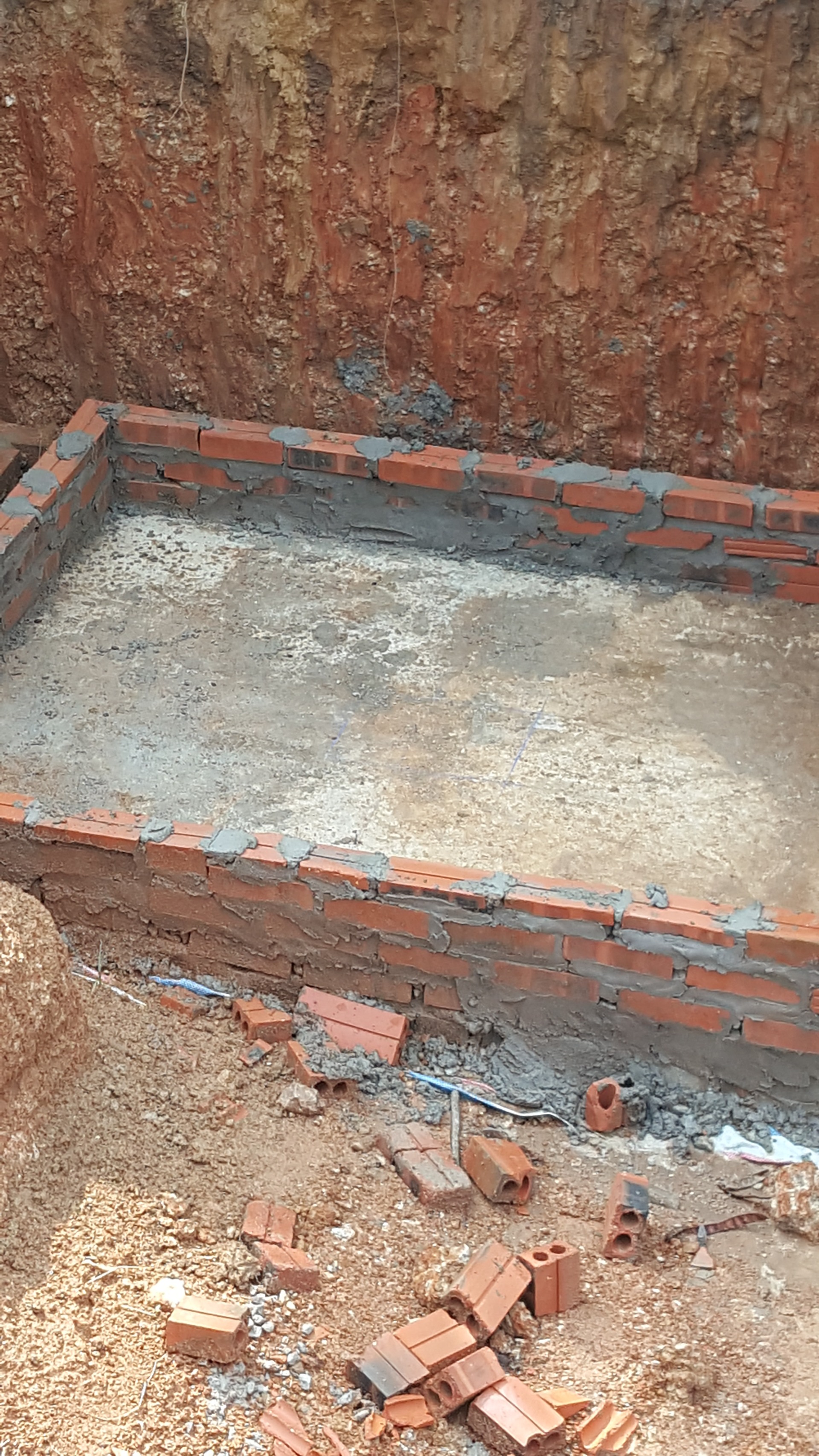

- Tiến hành đào móng
- Thi công móng

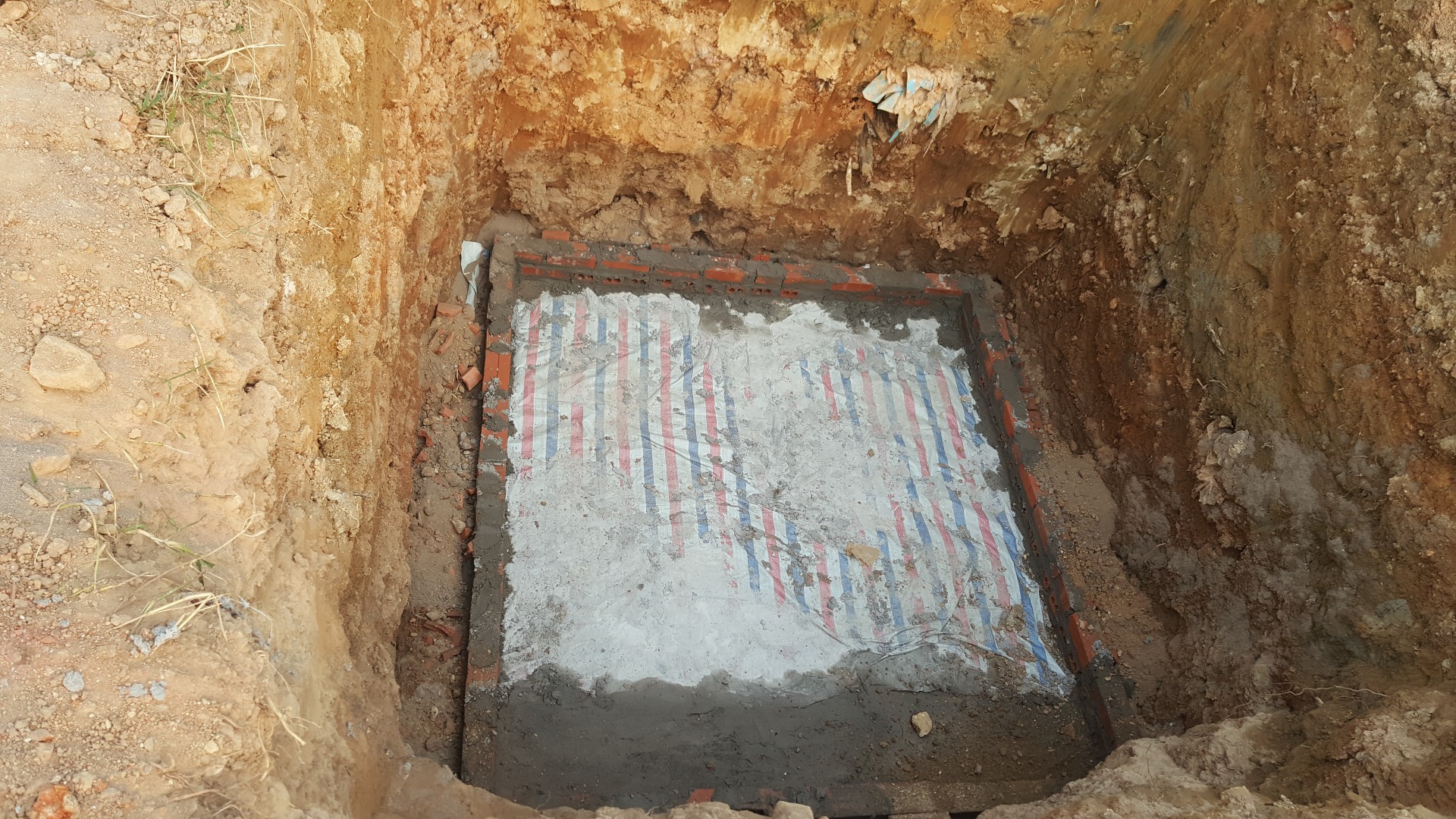

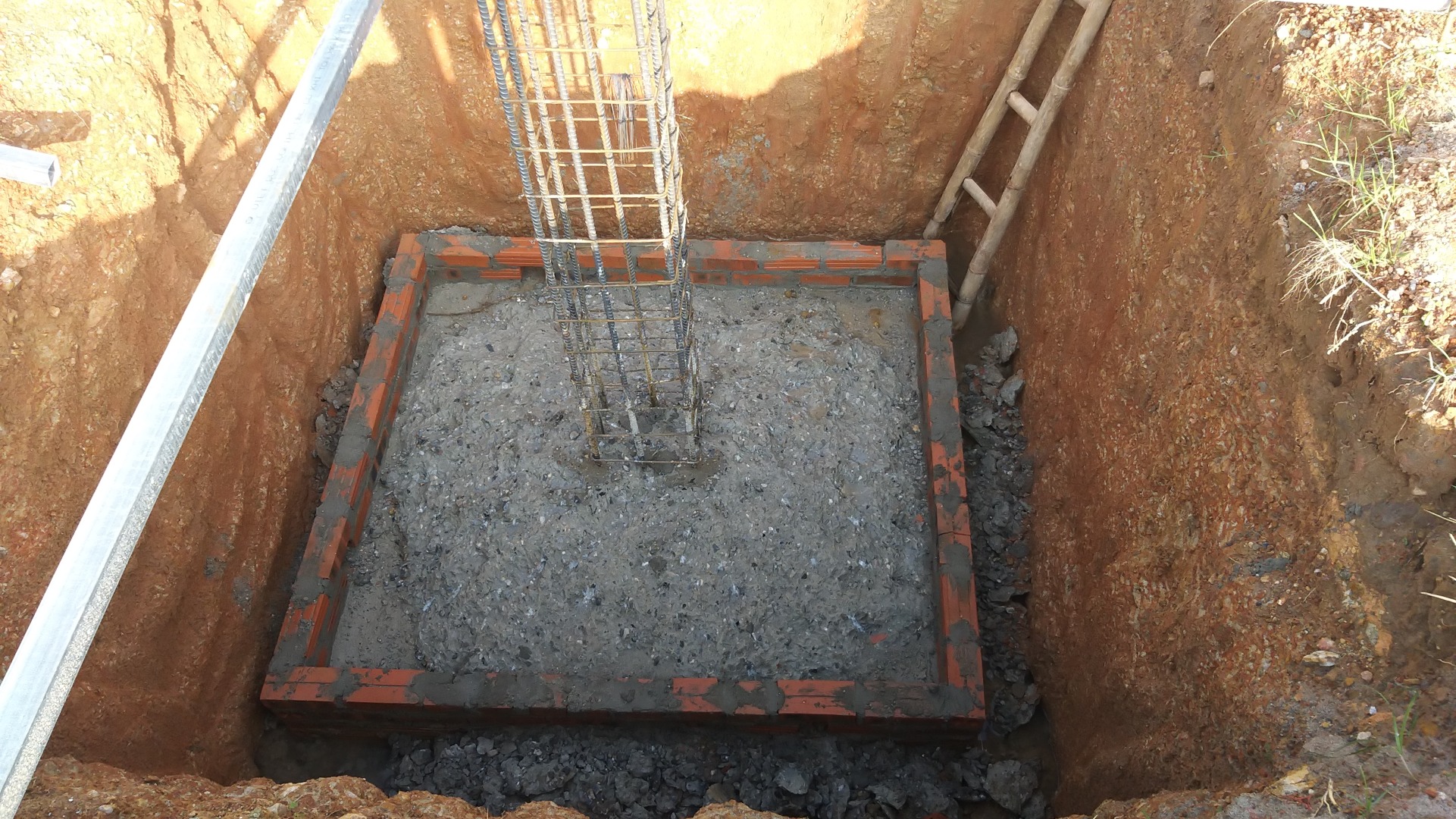

- Đổ bê tông lót móng để chống thấm.
2. Thi công cốt thép và đổ bê tông móng

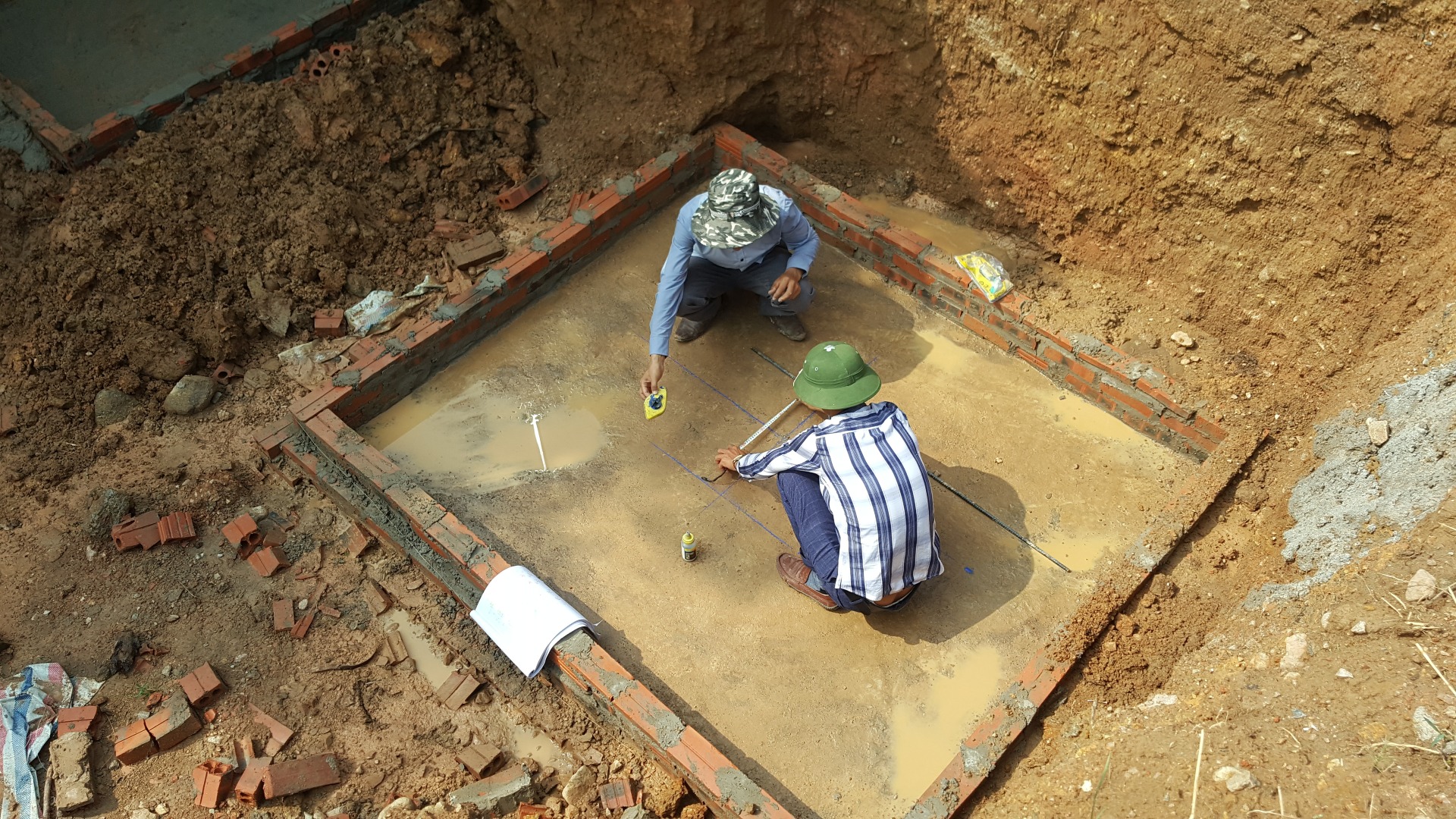

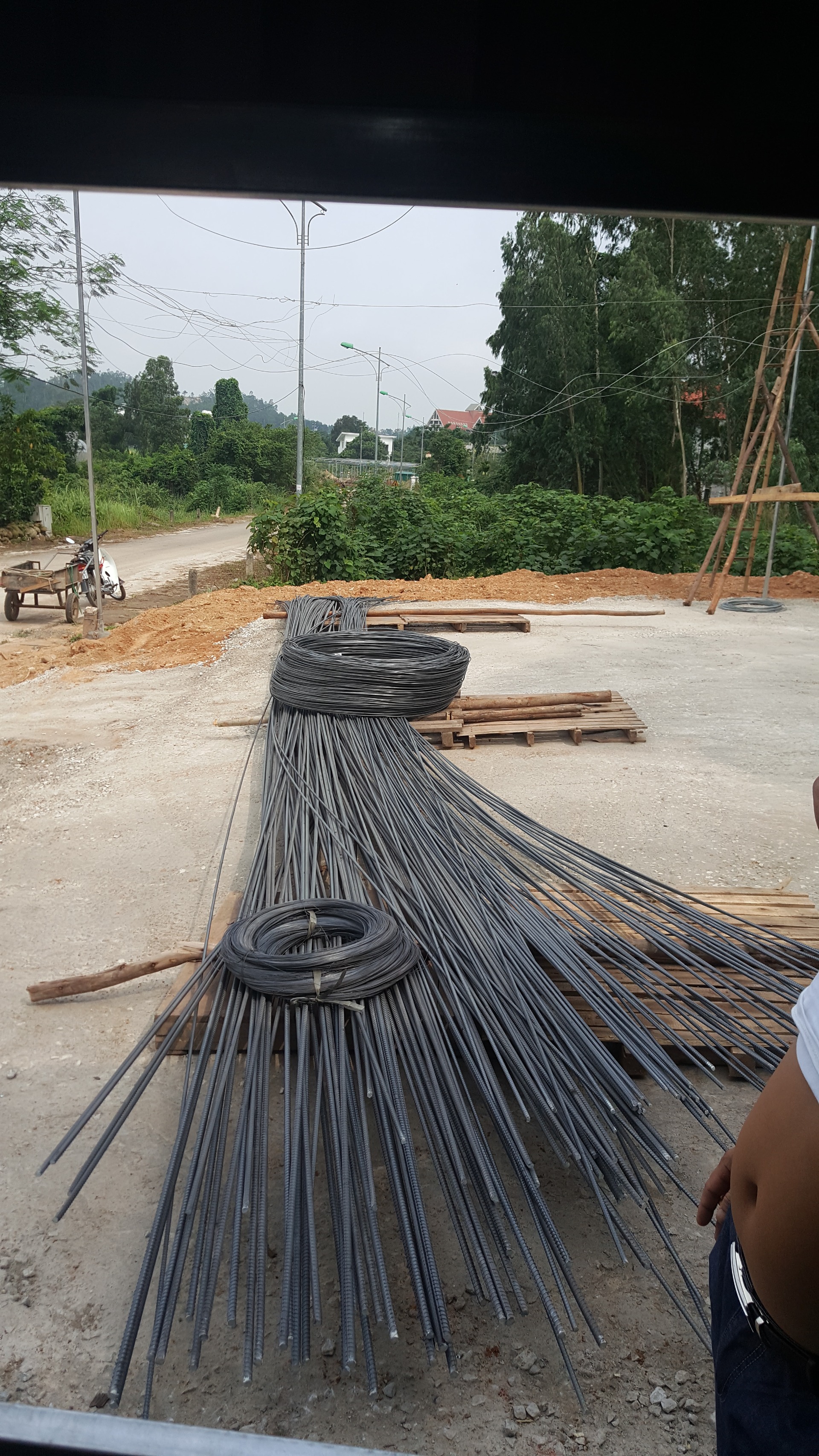

- Lắp đặt cốt thép theo bản vẽ.

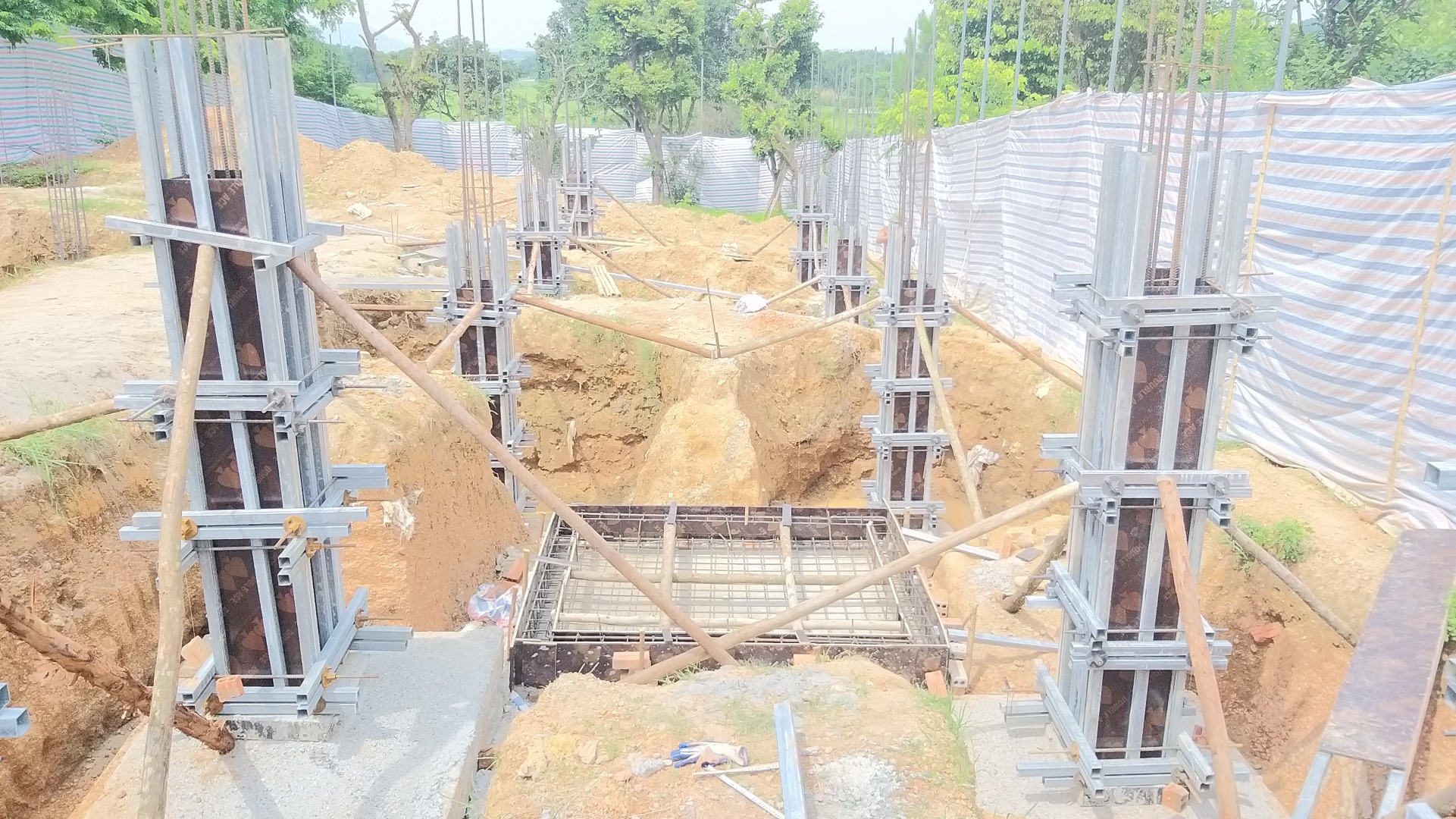

- Lắp ván khuôn để tạo hình móng.

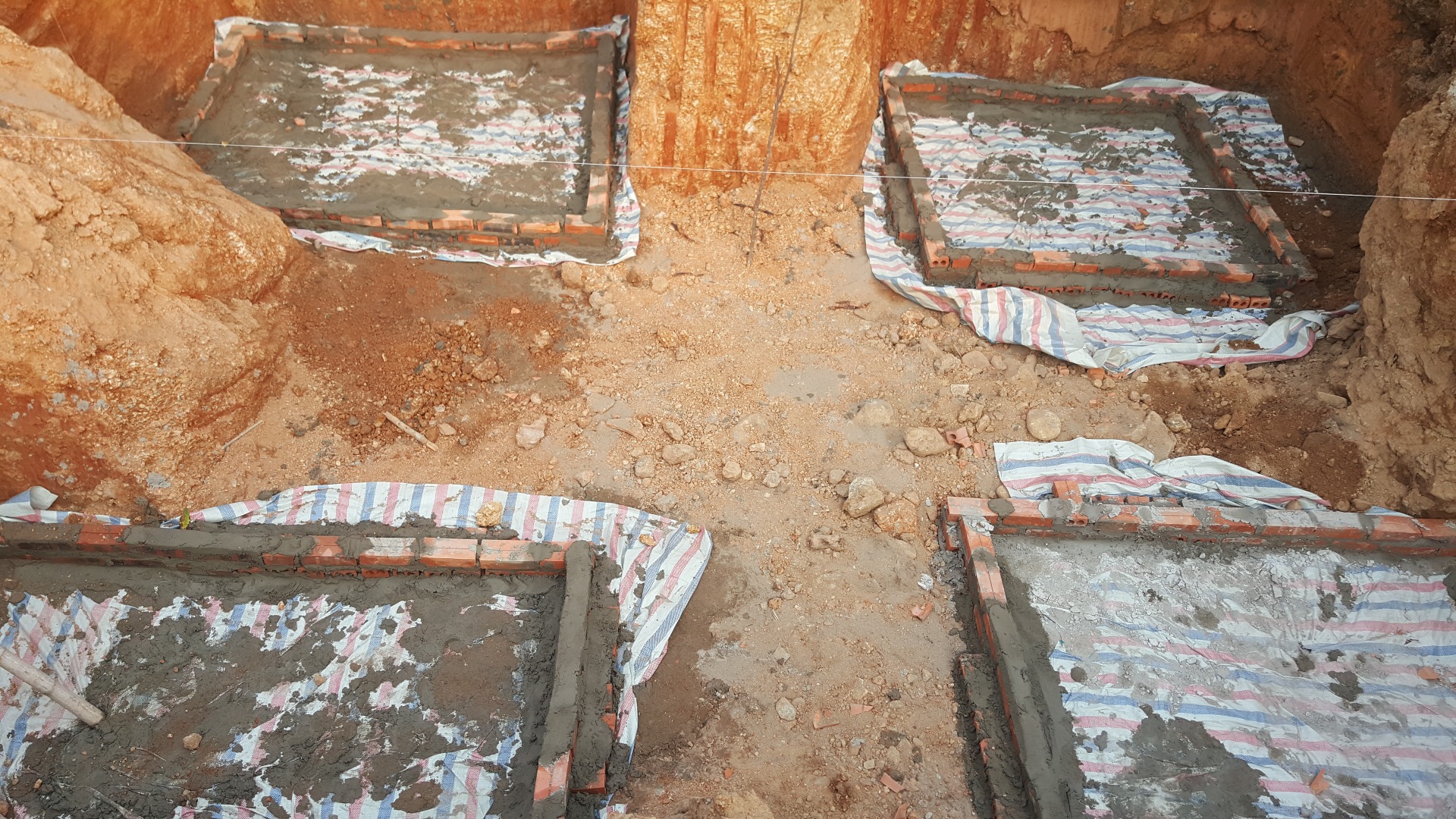

- Đổ bê tông móng, sử dụng máy đầm dùi để đảm bảo kết cấu chắc chắn.

3. Xây dựng hệ thống cột, dầm, sàn
- Lắp dựng cốt thép, ván khuôn cho cột và dầm.

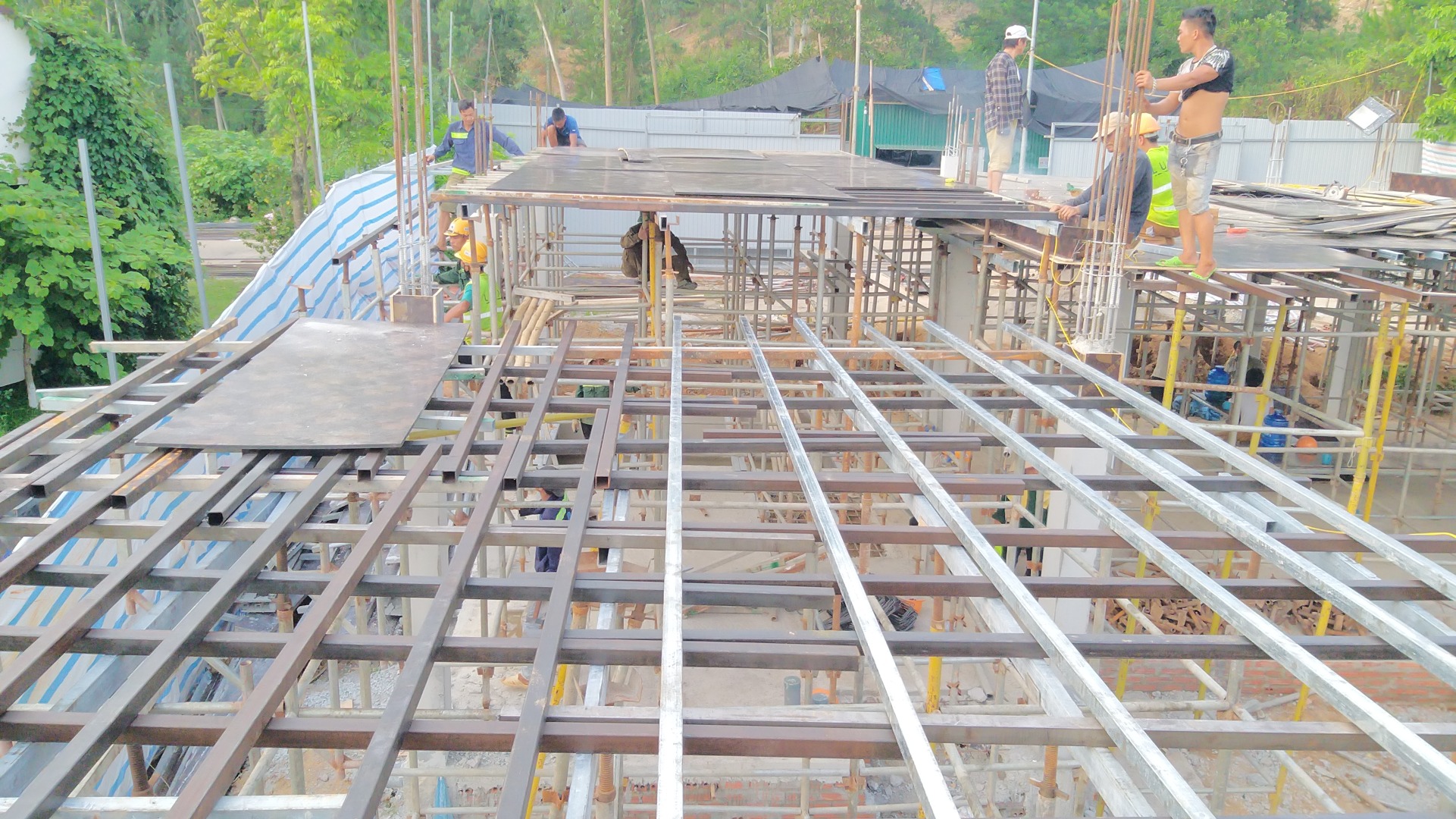

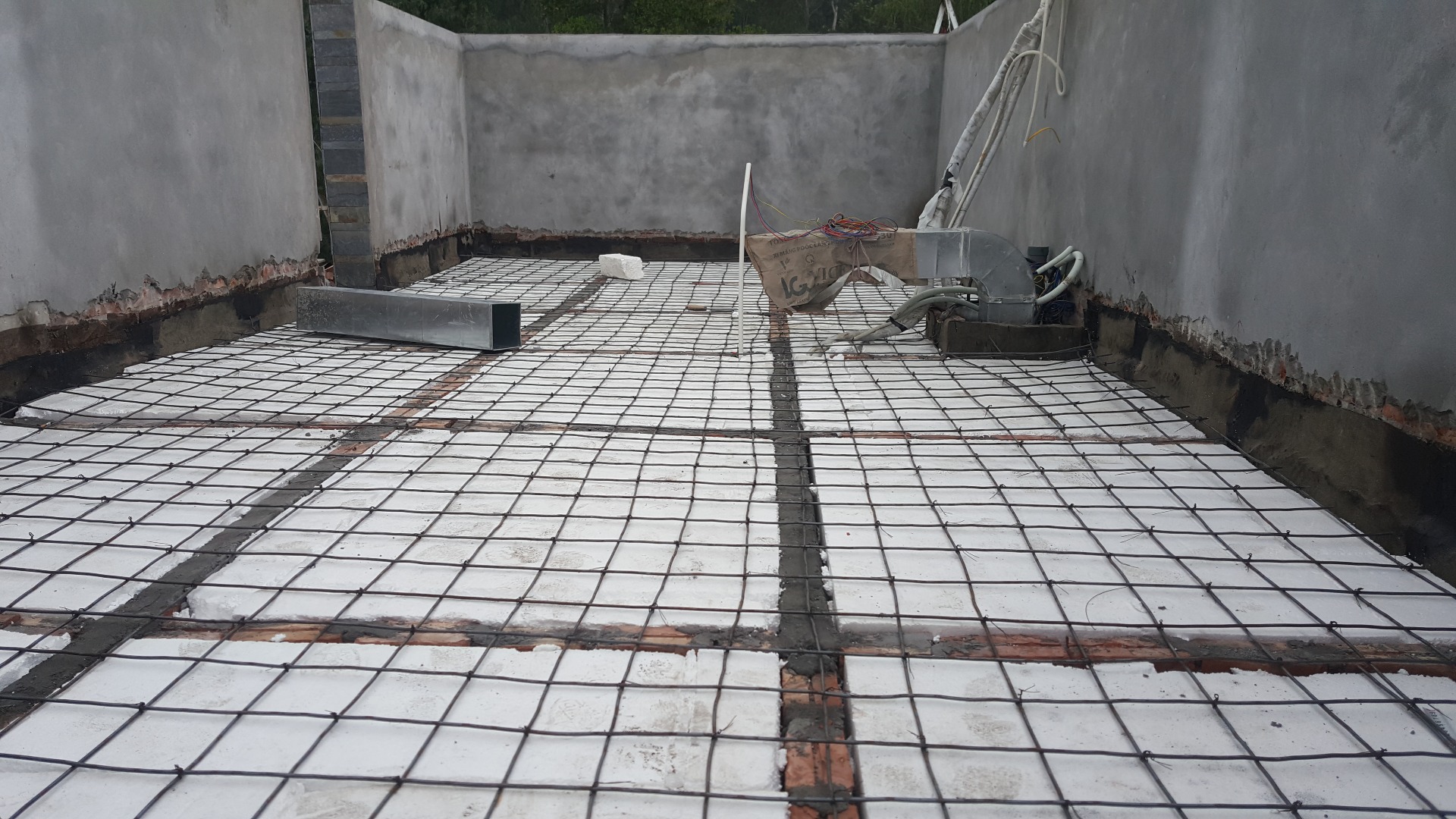

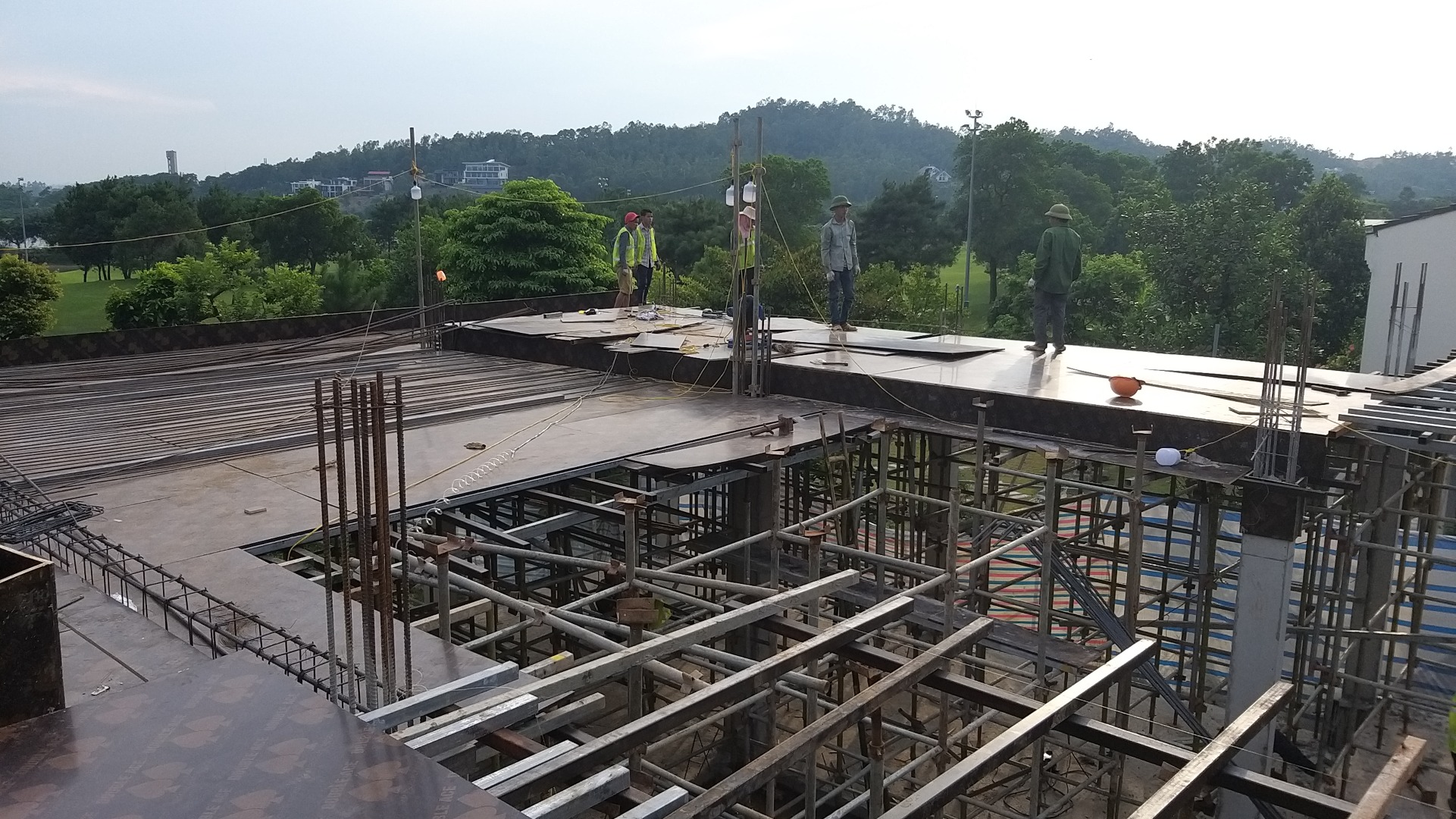

- Đổ bê tông cột, dầm, sàn theo từng giai đoạn.

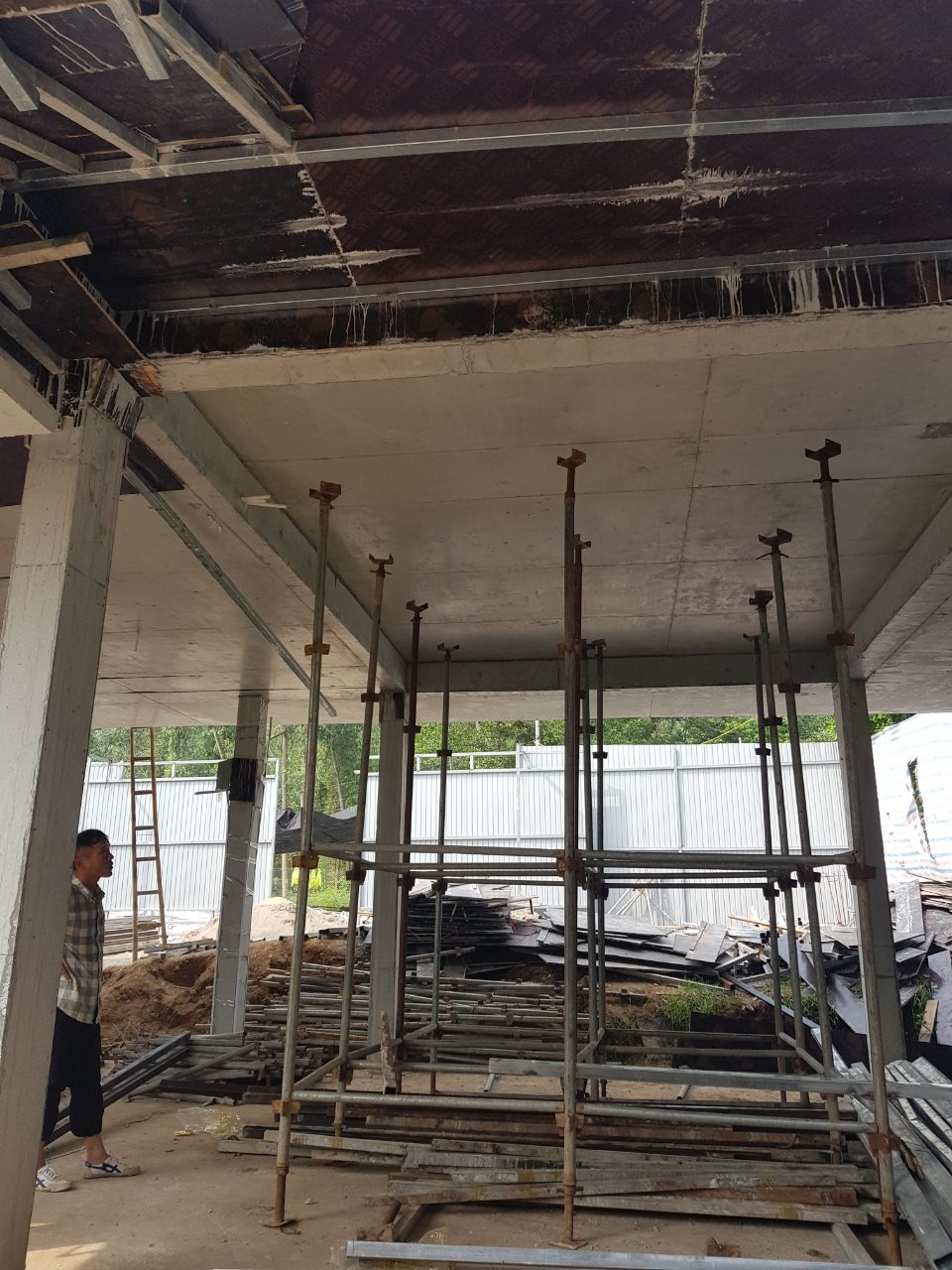

- Kiểm tra khả năng chịu lực trước khi tháo cốp pha.

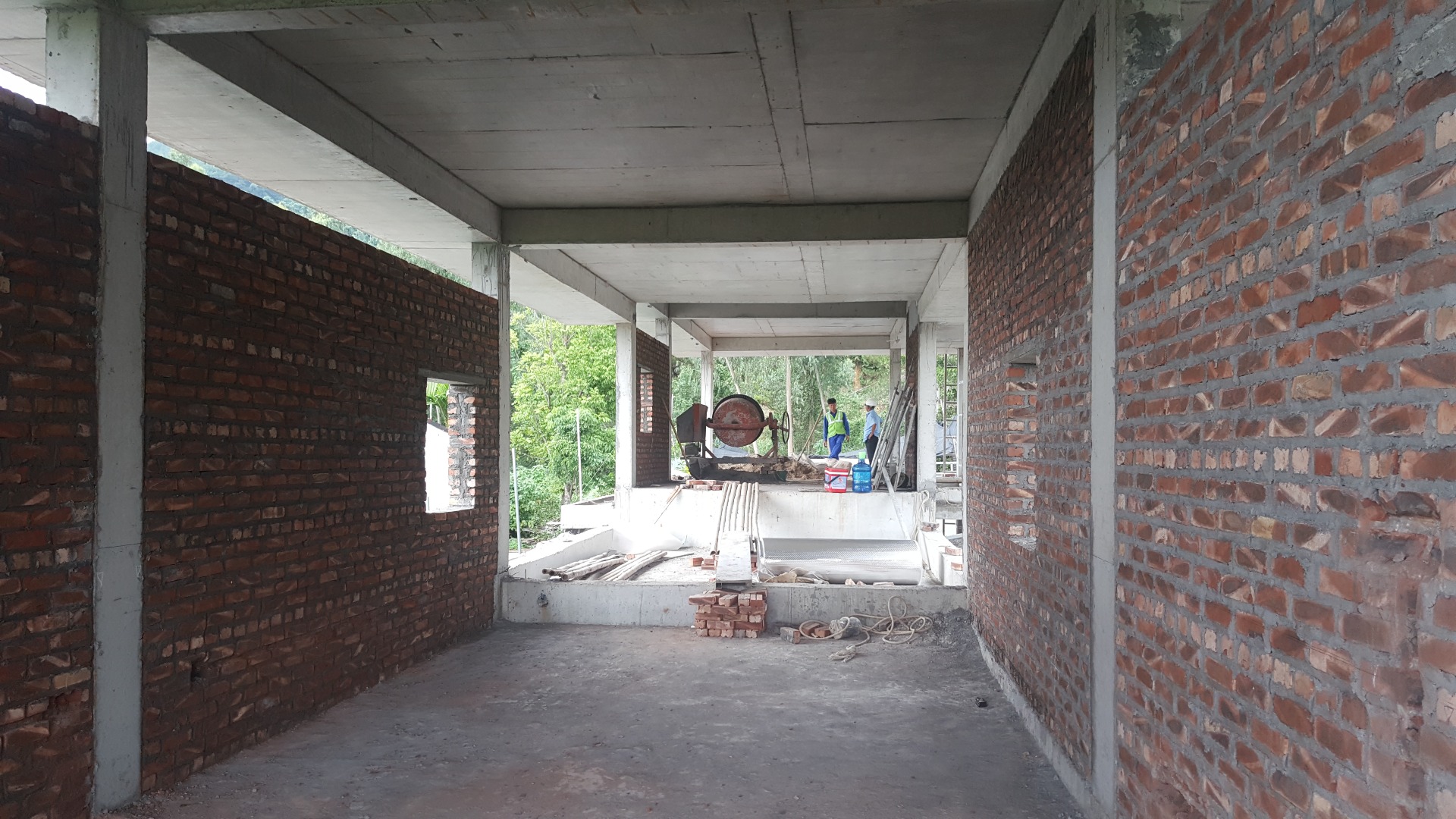

4. Thi công phần thô

- Xây tường bao và tường ngăn
- Dùng gạch đặc hoặc gạch lỗ để xây tường, đảm bảo đúng kỹ thuật.
- Trát tường tạo bề mặt phẳng trước khi hoàn thiện

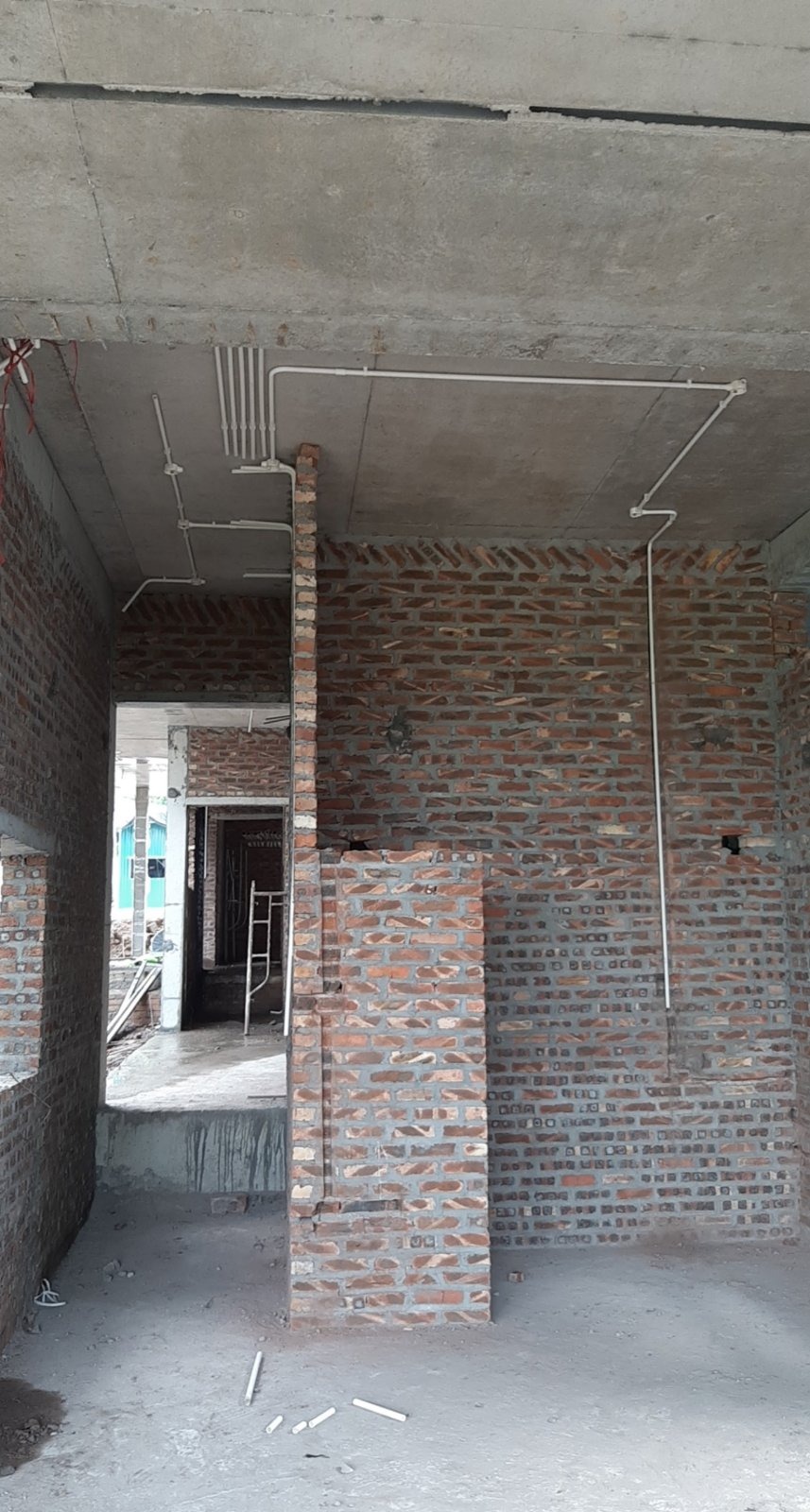

5. Lắp đặt hệ thống kỹ thuật

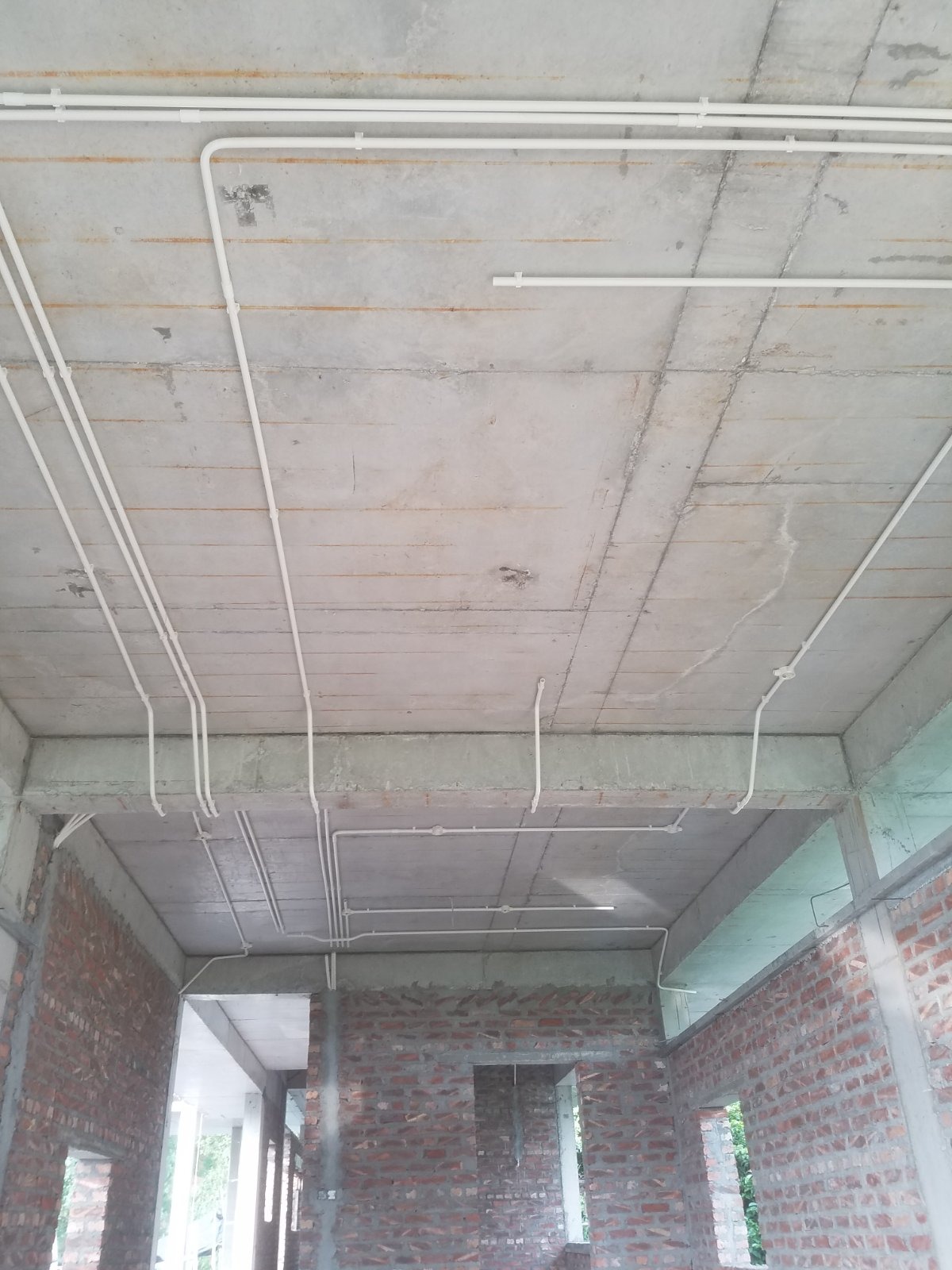

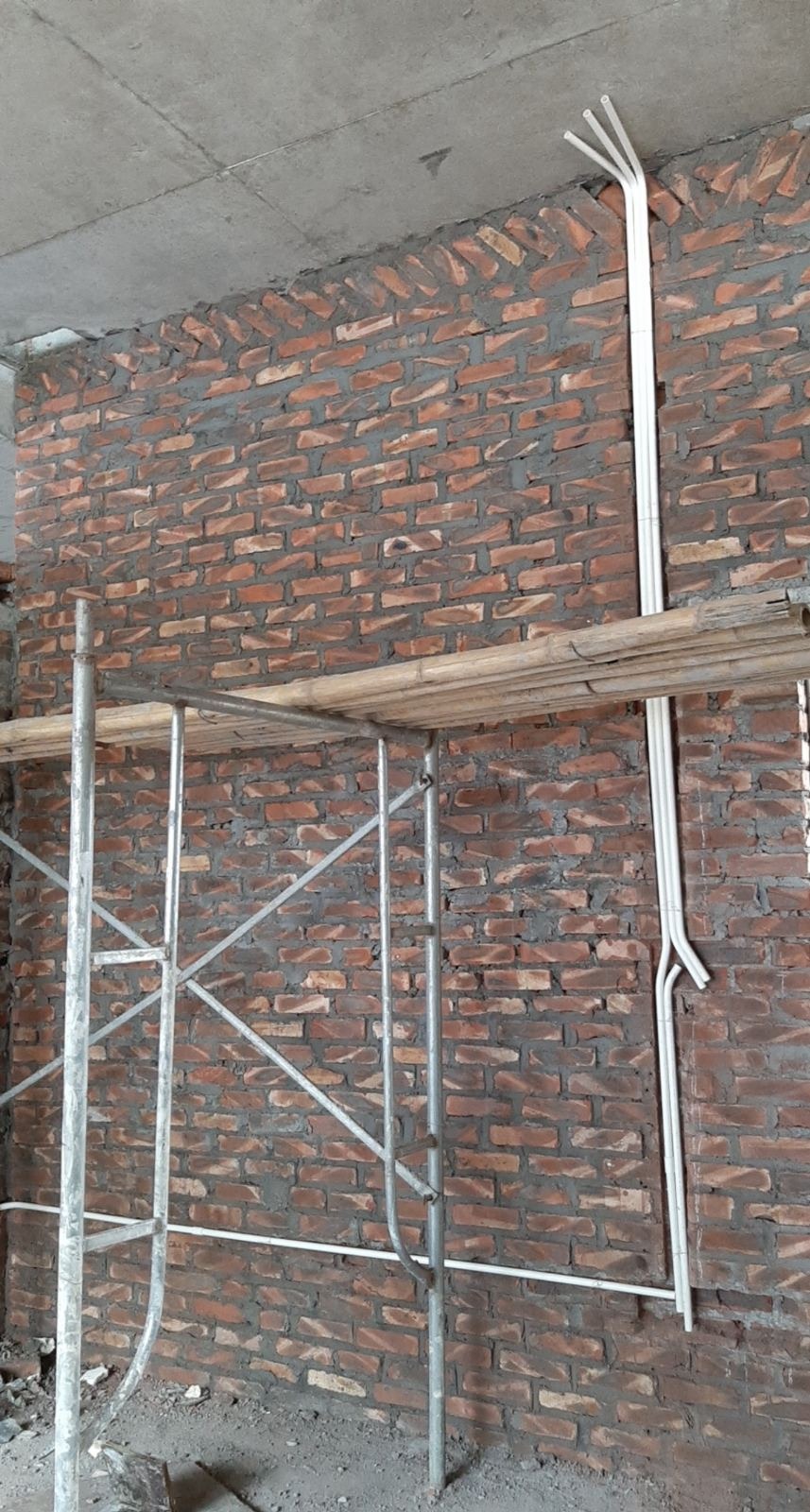

- Đi đường ống nước, điện âm tường theo sơ đồ thiết kế.
- Lắp đặt hệ thống điều hòa, thông gió, thoát nước, chống thấm.
6. Lợp mái và chống thấm

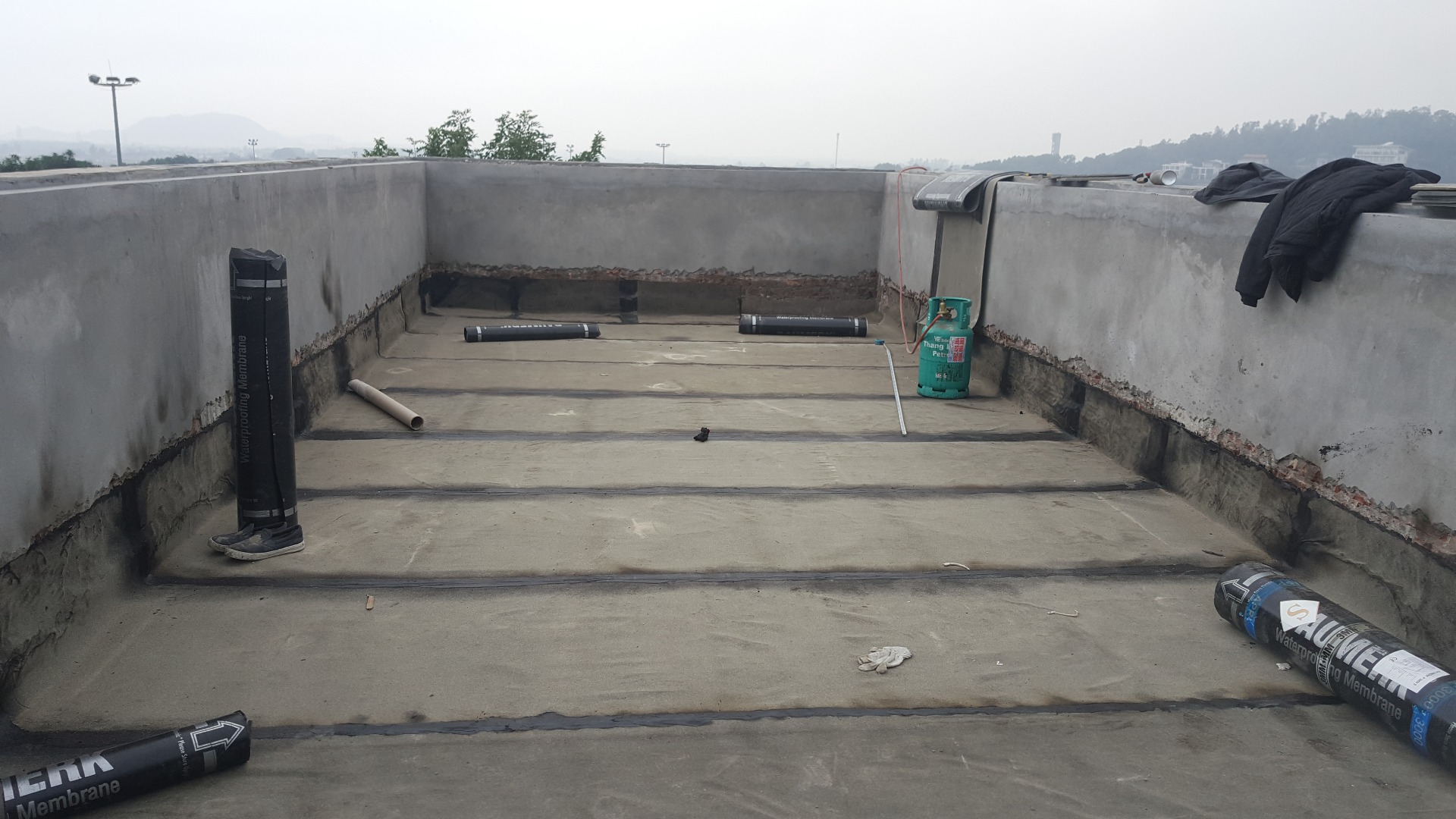

- Lợp mái ngói hoặc mái kính theo thiết kế.
- Chống thấm sân thượng, ban công và mái bằng keo chuyên dụng.
